Exemplos de planos de projeto
Da metodologia ágil ao CPM, Six Sigma e muito mais, esses exemplos mostram várias abordagens para o planejamento do projeto. Cada exemplo destaca como as equipes podem adaptar os planos a projetos específicos. Use os exemplos como inspiração para criar um plano que se adapte à sua metodologia e mantenha sua equipe no caminho certo.
O exemplo de plano de projeto básico apresenta um passo a passo dos diferentes elementos de um plano de projeto. Use-o como referência e adicione ou substitua as seções que correspondem à metodologia escolhida.
Lembre-se de que você pode formatar um plano de projeto da maneira que melhor se adequar às suas necessidades. Estes modelos de plano de projeto para PowerPoint são um ótimo recurso para equipes que precisam apresentar um plano de projeto às partes interessadas. Você também pode criar e compartilhar um documento abrangente por meio de um destes modelos de plano de projeto para Microsoft Word.
Exemplo de plano de projeto básico
Neste exemplo de plano de projeto, uma academia cria uma visão geral completa de como abordar uma reformulação de site com integração de IA. Ele explica todos os elementos-chave de um plano básico de projeto, incluindo escopo, objetivos, linha do tempo, funções, orçamento, métricas de sucesso e muito mais.
Para ver o exemplo em um modelo gratuito e preenchido, clique no link de download na próxima seção.
Reformulação do site da Be Strong Fitness Studios com integração de IA
- Resumo executivo: a Be Strong Fitness Studios está embarcando em um projeto de reformulação de site focado na integração de ferramentas de IA para aprimorar a experiência do usuário e melhorar a eficiência operacional. A principal meta é incorporar funcionalidades baseadas em IA para criar uma experiência mais personalizada, combinando alunos com instrutores e aulas de ginástica com base nas preferências e nos objetivos de condicionamento físico. Além disso, a integração da IA simplificará o agendamento e o cancelamento de aulas, tornando o processo mais fácil e flexível para os usuários. O projeto se concentrará exclusivamente na implementação tranquila dessas soluções de IA na infraestrutura existente do site, garantindo que os alunos possam aproveitar esses novos recursos sem interrupções. Ao usar a IA, pretendemos simplificar as operações e fornecer uma plataforma digital atualizada e fácil de usar para nossos alunos.
- Escopo do projeto: o escopo do projeto é limitado à integração de ferramentas de IA no site existente da Be Strong Fitness Studios. Isso inclui o desenvolvimento e a implementação de funcionalidades de IA para melhorar a correspondência entre instrutores e alunos com base em metas e preferências individuais de condicionamento físico. Além disso, o escopo abrange a integração de recursos orientados por IA para simplificar o processo de agendamento e cancelamento de aulas e fornecer uma experiência mais tranquila ao usuário.
O projeto se concentrará no aprimoramento da infraestrutura do site existente sem grandes reformulações do layout ou do conteúdo. Os testes serão realizados para garantir que as ferramentas de IA funcionem corretamente em todos os dispositivos e que quaisquer problemas que afetem a experiência do usuário sejam resolvidos.
O projeto não inclui alterações no design visual do site, sistemas de terceiros ou processos de negócios internos não relacionados à integração da IA. O projeto será concluído com um lançamento gradual das ferramentas de IA, seguido de treinamento para a equipe gerenciar e corroborar com as novas funcionalidades.
- Objetivos e metas
- Integrar ferramentas de IA para fornecer recomendações personalizadas de instrutores e aulas com base nas preferências dos alunos.
- Implementar um sistema de agendamento orientado por IA que reduza o tempo de reserva de aulas em 30%.
- Garantir que o site esteja totalmente otimizado para dispositivos móveis, proporcionando uma experiência perfeita em todos os dispositivos.
- Desenvolver planos de treinamento gerados por IA que se adaptem ao nível de condicionamento físico, preferências e metas de cada alunos, fornecendo rotinas de treino personalizadas que evoluem com o progresso.
- Reduzir os problemas técnicos pós-lançamento para menos de 5% por meio de testes extensivos e uma implementação em fases.
- Fornecer treinamento para garantir que as equipes internas possam apoiar e orientar os alunos por meio dos novos recursos de IA.
- Melhorar a experiência do usuário em geral. Tentar obter um índice de satisfação do usuário de 90% dentro de três meses após o lançamento.

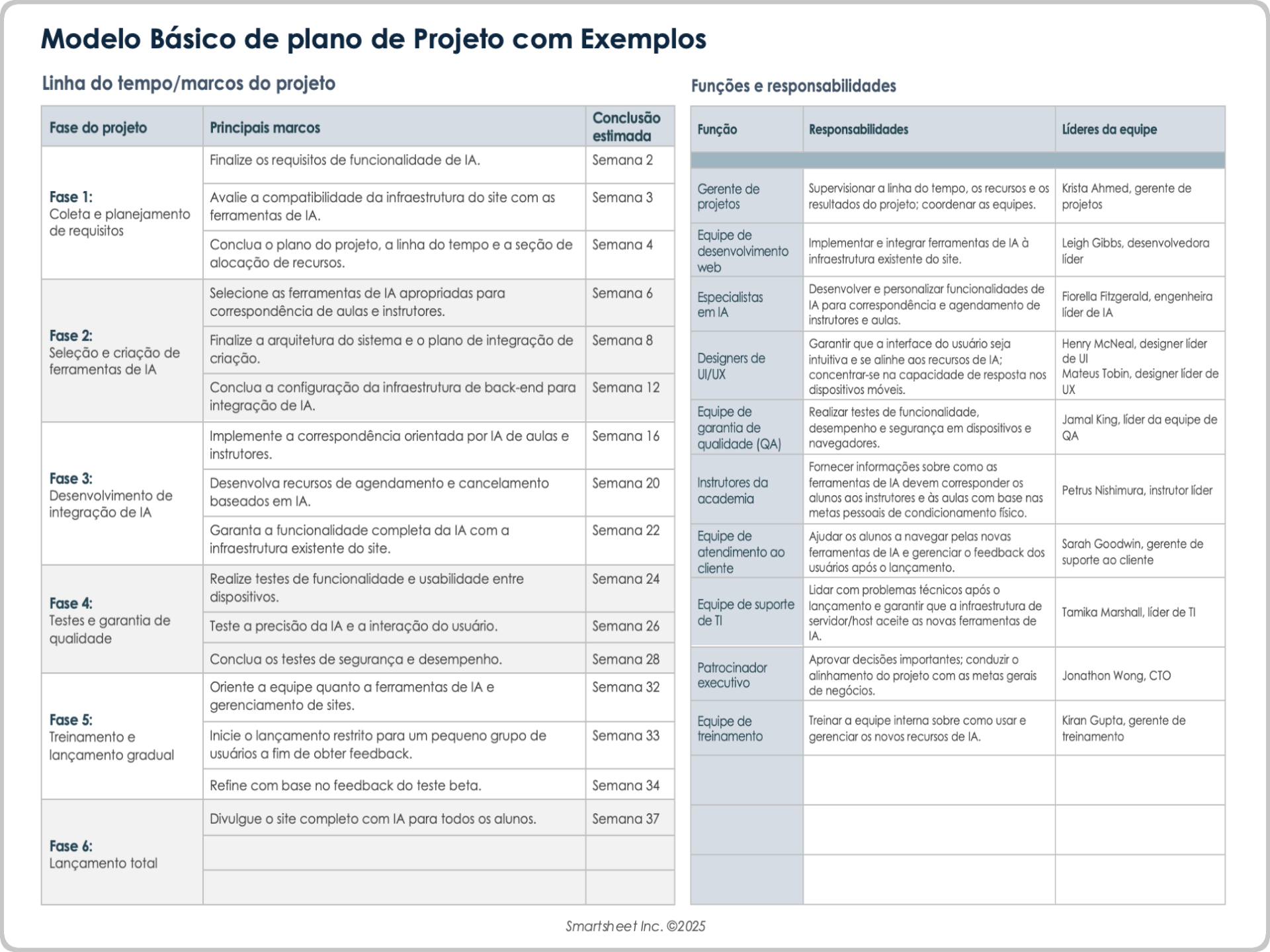

Linha do tempo e marcos do projeto
Fase do projeto Principais marcos Conclusão estimada Fase 1: obtenção e planejamento de requisitos Finalize os requisitos de funcionalidade de IA. Semana 2 Avalie a compatibilidade da infraestrutura do site com as ferramentas de IA. Semana 3 Conclua o plano do projeto, a linha do tempo e a seção de alocação de recursos. Semana 4 Fase 2: seleção e criação de ferramentas de IA Selecione as ferramentas de IA apropriadas para correspondência de aulas e instrutores. Semana 6 Finalize a arquitetura do sistema e o plano de integração de criação. Semana 8 Conclua a configuração da infraestrutura de back-end para integração de IA. Semana 12 Fase 3: desenvolvimento de integração de IA Implemente a correspondência orientada por IA de aulas e instrutores. Semana 16 Desenvolva recursos de agendamento e cancelamento baseados em IA. Semana 20 Garanta a funcionalidade completa da IA com a infraestrutura existente do site. Semana 22 Fase 4: testes e garantia de qualidade Realize testes de funcionalidade e usabilidade entre dispositivos. Semana 24 Teste a precisão da IA e a interação do usuário. Semana 26 Conclua os testes de segurança e desempenho. Semana 28 Fase 5: treinamento e lançamento gradual Oriente a equipe quanto a ferramentas de IA e gerenciamento de sites. Semana 32 Inicie o lançamento restrito para um pequeno grupo de usuários a fim de obter feedback. Semana 33 Refine com base no feedback do teste beta. Semana 34 Fase 6: lançamento total Divulgue o site completo com IA para todos os alunos. Semana 37
Funções e responsabilidades
Função Responsabilidades Líderes da equipe Gerente de projetos Supervisionar a linha do tempo, os recursos e os resultados do projeto; coordenar as equipes. Krista Ahmed, gerente de projetos Equipe de desenvolvimento web Implementar e integrar ferramentas de IA à infraestrutura existente do site. Leigh Gibbs, desenvolvedora líder Especialistas em IA Desenvolver e personalizar funcionalidades de IA para correspondência e agendamento de instrutores e aulas. Fiorella Fitzgerald, engenheira líder de IA Designers de UI/UX Garantir que a interface do usuário seja intuitiva e se alinhe aos recursos de IA; concentrar-se na capacidade de resposta nos dispositivos móveis. Henry McNeal, designer líder de UI
Mateus Tobin, designer líder de UX
Equipe de garantia de qualidade (QA) Realizar testes de funcionalidade, desempenho e segurança em dispositivos e navegadores. Jamal King, líder da equipe de QA Instrutores da academia Fornecer informações sobre como as ferramentas de IA devem corresponder os alunos aos instrutores e às aulas com base nas metas pessoais de condicionamento físico. Petrus Nishimura, instrutor líder Equipe de atendimento ao cliente Ajudar os alunos a navegar pelas novas ferramentas de IA e gerenciar o feedback dos usuários após o lançamento. Sarah Goodwin, gerente de suporte ao cliente Equipe de suporte de TI Lidar com problemas técnicos após o lançamento e garantir que a infraestrutura de servidor/host aceite as novas ferramentas de IA. Tamika Marshall, líder de TI Patrocinador executivo Aprovar decisões importantes; supervisionar o alinhamento do projeto com as metas gerais de negócios. Jonathon Wong, CTO Equipe de treinamento Treinar a equipe interna sobre como usar e gerenciar os novos recursos de IA. Kiran Gupta, gerente de treinamento
Base de custos
Categoria da despesa Alocado Software/ferramentas de IA R$ 40,00 Custos com especialistas em IA R$ 60,00 Atualizações de host e infraestrutura R$ 10.000 Testes e garantia de qualidade R$ 15.000 Custos com treinamento e suporte R$ 5.000 Custos com design de UI/UX R$ 20.000 Custos com desenvolvimento web R$ 50.000 Estimativa de base de custos total R$ 200.000
- Plano de controle de custos
- Monitoramento: o gerente de projetos acompanhará todos os custos reais em relação à base de custos ao longo das fases do projeto. Os custos serão revisados mensalmente para identificar quaisquer desvios ou riscos de exceder o orçamento.
- Gerenciamento de variância: um limite de variância de 10% será estabelecido. Se os custos reais excederem a base em mais de 10%, as ações corretivas (como ajustar o escopo, os recursos ou a linha do tempo) serão avaliadas e implementadas.
- Atualizações e ajustes: se necessário, ajustes na base de custos serão feitos por meio de processos formais de controle de mudanças, garantindo que quaisquer alterações no orçamento sejam documentadas e aprovadas pelo patrocinador do projeto.
- Revisões de custos de marcos: nos principais marcos do projeto (como a conclusão das fases de desenvolvimento e teste de IA), uma revisão de custos será conduzida para garantir que o projeto permaneça no caminho certo financeiramente.
- Plano de gerenciamento de riscos
| Risco | Impacto | Probabilidade | Plano de mitigação |
|---|---|---|---|
| A linha do tempo do projeto pode se estender, levando ao aumento dos custos. | Alto | Médio | Alocar recursos adicionais de desenvolvimento e realizar verificações regulares de progresso para garantir a conclusão oportuna. |
| O projeto pode exceder o orçamento, afetando o desempenho financeiro geral. | Médio | Médio | Estabelecer um processo rigoroso de controle orçamentário, revisar as despesas regularmente e ajustar o escopo ou os recursos, se necessário. |
| As ferramentas de IA podem não funcionar como esperado, reduzindo a satisfação do usuário. | Alto | Baixa | Realizar testes minuciosos ao longo da fase de desenvolvimento e alocar tempo para solução de problemas e correções de bugs. |
| Os alunos podem ter dificuldade em usar os novos recursos de IA, o que pode afetar o engajamento. | Médio | Alto | Fornecer guias de usuário claros, oferecer sessões de treinamento e implementar um lançamento gradual para coletar feedback e fazer melhorias. |
| A violação dos dados do usuário ou da segurança do sistema pode prejudicar a reputação da marca. | Alto | Baixa | Implementar medidas de segurança avançadas, realizar testes de segurança rigorosos e atualizar regularmente o sistema. |
- Plano de comunicação: a equipe geral do projeto realizará reuniões de status duas vezes por semana para discutir o progresso, lidar com obstáculos e revisar as próximas tarefas. A equipe de desenvolvimento realizará reuniões diárias durante as fases de desenvolvimento e teste de integração de IA e garantia de qualidade. As principais partes interessadas, incluindo o patrocinador do projeto e a equipe executiva, receberão relatórios mensais de progresso que destacam conquistas, marcos futuros, atualizações de orçamento e riscos potenciais. Em caso de questões ou decisões críticas que exijam atenção imediata, a equipe agendará reuniões pontuais. A plataforma de gerenciamento de projetos centralizará todos os documentos, linhas do tempo e comunicações do projeto para garantir que todos os membros da equipe possam acessar as informações mais recentes. Em marcos importantes, como após a integração e os testes de IA, a equipe realizará revisões pós-fase para coletar feedback e fazer os ajustes necessários. Diretrizes de comunicação claras designarão líderes de equipe específicos para disseminar informações às respectivas equipes.
- Métricas de avaliação e sucesso do projeto: a avaliação do projeto de reformulação do site da Be Strong Fitness Studios se concentra na avaliação da eficácia da integração da IA, adoção pelo usuário e entrega geral do projeto. O projeto melhorou a experiência do usuário, incorporando correspondência de aulas e instrutores orientada por IA, bem como melhorando a funcionalidade de agendamento. As métricas de sucesso incluem a integração tranquila de ferramentas de IA, uma redução nos tempos de reserva e cancelamento de aulas e feedback positivo dos usuários sobre planos de treinamento personalizados. Além disso, o projeto cumpriu o orçamento e a linha do tempo, com o mínimo de problemas pós-lançamento relatados.
- Métricas de sucesso:
- Adoção da funcionalidade de IA por 80% dos alunos em três meses
- Redução de 50% no tempo gasto com reserva e cancelamento de aulas
- 90% de satisfação do usuário com os novos recursos do site
- Menos de 5% de problemas técnicos relatados após o lançamento
- Métricas de sucesso:
Modelo de plano de projeto básico com exemplos para download
Baixe um modelo de plano de projeto básico com exemplos para
Microsoft Word
| Google Docs
Baixe um modelo de plano de projeto básico em branco para
Microsoft Word
| Google Docs
Use o modelo abrangente de plano de projeto para organizar e gerenciar seu projeto do início ao fim. Ele fornece uma estrutura clara para definir o escopo e os objetivos e monitorar o progresso do projeto. Para usar o modelo, basta preencher cada seção com os detalhes do seu projeto. Você pode baixar o modelo pré-preenchido com os dados de exemplo fornecidos acima ou baixar uma versão em branco para personalizar com o seu projeto. Para adaptá-lo à metodologia de gerenciamento de projetos escolhida, basta adicionar seções usando os exemplos a seguir como orientação.
Para aprender a criar seu próprio plano de projeto do zero, consulte este guia para escrever o plano de projeto perfeito.

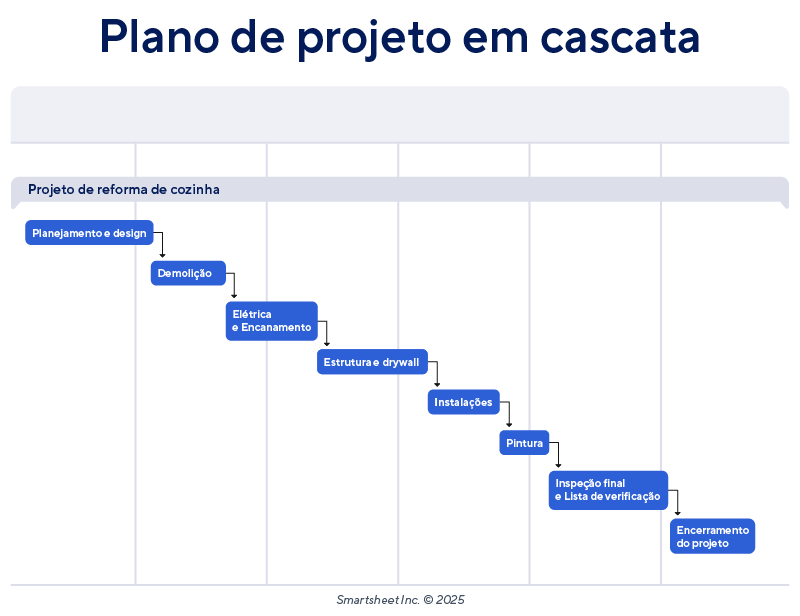

Exemplo de plano de projeto em cascata
A cascata é uma metodologia linear de gerenciamento de projetos em que as equipes completam cada fase sequencialmente antes de passar para a próxima. Ao contrário da metodologia ágil ou de outros métodos iterativos, um plano de projeto em cascata é mais rígido: as equipes definem tarefas e linhas do tempo antecipadamente, o que o torna adequado para gráficos de Gantt.
Esse método é ótimo para projetos com dependências claras, como o seguinte projeto de reforma de cozinha:

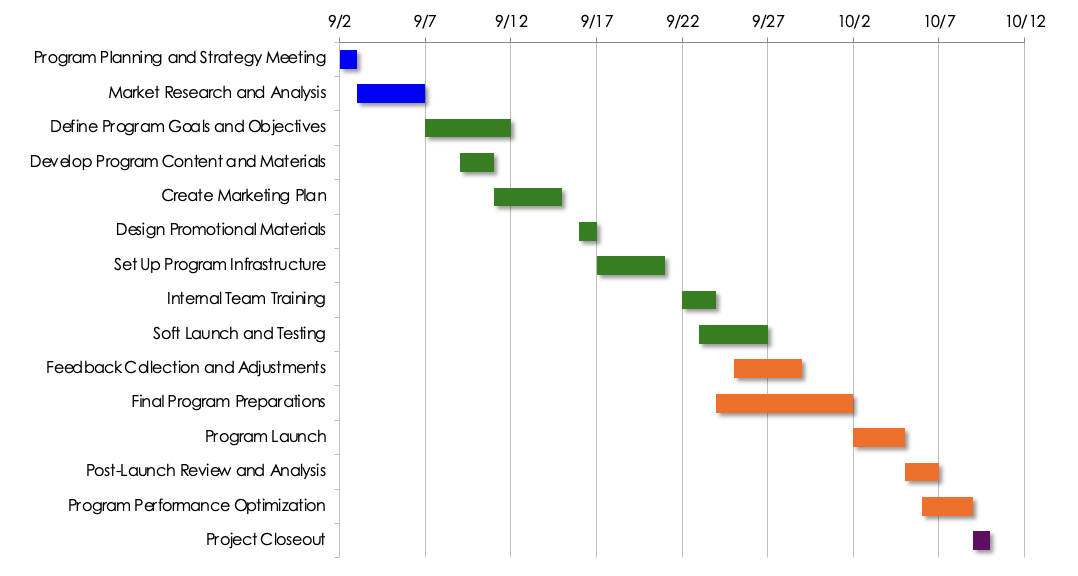

Plano de projeto de gráfico de Gantt com exemplos
Gráficos de Gantt também são úteis para planejar tarefas em projetos simples. Um gráfico de Gantt é uma linha do tempo visual que mostra as datas de início e término das tarefas. Neste exemplo, a equipe define as tarefas em um gráfico de Gantt para o desenvolvimento de um programa e o lançamento do projeto.
“Normalmente, incluo gráficos de Gantt quando preciso de uma representação visual das tarefas ao longo do tempo”, diz Sahana Ramlugan, gerente de marketing e projetos da Adepteq. “Eles são particularmente úteis para as partes interessadas que preferem uma linha do tempo clara e linear das fases do projeto.”
As equipes também podem usar uma ferramenta como o Excel para criar gráficos de Gantt para um plano de projeto. Veja este resumo de modelos de plano de projeto para saber mais.
Exemplo de plano de projeto do método do caminho crítico
O método do caminho crítico (CPM) é uma abordagem de gerenciamento de projetos em que você identifica as tarefas mais importantes em um projeto, ou seja, aquelas que devem ser concluídas a tempo para evitar atrasos. Este projeto de exemplo é complexo e inclui muitas dependências, tornando-o perfeito para CPM.
“Ao planejar projetos usando CPM, identifico a sequência mais longa de tarefas dependentes”, diz Sahana. “Esse método ajuda a identificar onde os atrasos afetariam a linha do tempo geral do projeto. O CPM funciona melhor em projetos em que os prazos são fixos, como lançamentos de software ou projetos de construção, porque permite monitorar de perto tarefas cruciais.”
Exemplos de plano de projeto ágil
O planejamento do projeto com a metodologia ágil é iterativo e flexível, com foco na entrega de trabalho em segmentos curtos, chamados de sprints. Ao contrário dos planos de projeto tradicionais que têm linhas do tempo fixas e escopo inicial detalhado, os planos ágeis se adaptam continuamente. As equipes ágeis priorizam as tarefas dinamicamente e permitem ajustes frequentes no escopo para atender às necessidades do projeto.
“No papel, não existe um plano de projeto ágil”, diz Hugh Smith, engenheiro de software com mais de uma década de experiência trabalhando em ambientes ágeis. “Um plano de projeto é um conceito que só pode existir na metodologia em cascata porque fornece uma linha do tempo e declara o escopo de um projeto, que não são conceitos ágeis.”
Em vez disso, os desenvolvedores ágeis mapeiam sprints ou iterações, concentrando-se em apresentar progresso incremental, adaptar-se às mudanças e refinar continuamente o produto com base no feedback, em vez de seguir um plano fixo.
“Na metodologia ágil, o planejamento do projeto é iterativo e flexível”, diz Sahana. “Ao contrário dos métodos tradicionais, você se concentra em entregar valor por meio de sprints menores e gerenciáveis. A ênfase está na adaptabilidade e na resposta às mudanças, em vez de seguir um plano rígido. O planejamento ágil acontece continuamente à medida que o feedback das partes interessadas e dos membros da equipe orienta a próxima fase. Isso permite que você faça ajustes em tempo real.”
Por exemplo, imagine que uma equipe de desenvolvimento está projetando um aplicativo móvel de fidelidade do cliente para que os clientes possam ganhar pontos por recompensas e receber ofertas personalizadas. Em vez de dividir o projeto em marcos e tarefas, um gerente de projeto ágil o dividiria em sprints e recursos. Por exemplo, o primeiro sprint pode incluir recursos de registro e integração de usuários, como um recurso de gerenciamento de perfil de usuário que permite atualizar informações pessoais e preferências no aplicativo.

Aqui está um exemplo de planilha de planejamento de sprint:
Para encontrar planilhas pré-formatadas como essa, consulte esta coleção de modelos gratuitos de planejamento de sprint.
Os produtos que ainda não foram atribuídos a um sprint estão na lista de pendências de produto, que é uma lista priorizada de recursos, aprimoramentos e tarefas que precisam ser concluídos para um projeto. A lista de pendências de produto serve como uma lista de tarefas dinâmicas para a equipe de desenvolvimento.
Aqui está um exemplo de uma breve lista de pendências de produto:
Exemplo de plano de projeto ágil com gráfico de Gantt
Na metodologia ágil, os gráficos de Gantt podem ser usados para planejamento de alto nível ou para comunicar linhas do tempo e marcos do projeto às partes interessadas que precisam de uma representação visual do progresso, mesmo em um ambiente iterativo. Eles ajudam as equipes a mapear sprints, monitorar dependências e alinhar linhas do tempo mais amplas, mantendo-se flexíveis.
“Na metodologia ágil, os gráficos de Gantt às vezes podem parecer muito rígidos, mas ainda podem ser úteis em ambientes híbridos, onde as equipes precisam de uma visão de alto nível dos principais marcos”, diz Sahana.

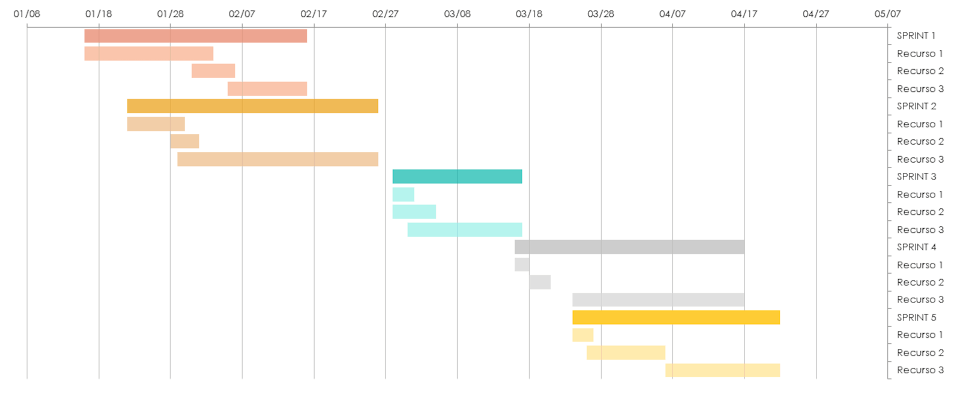

Este exemplo de gráfico de Gantt representa a planilha de planejamento de sprint do exemplo anterior como um gráfico de Gantt codificado por cores:

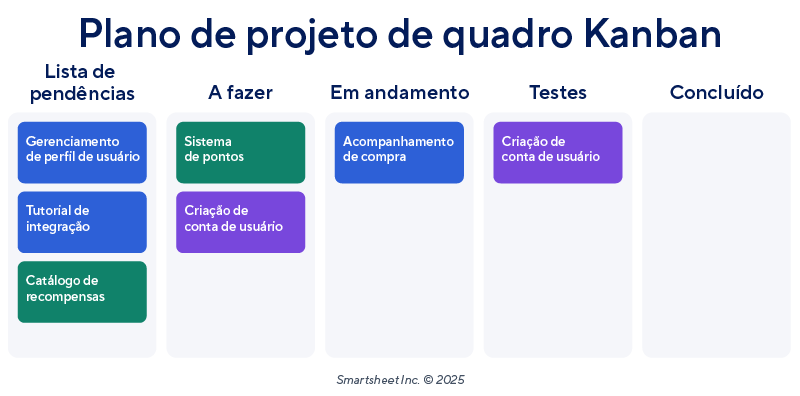

Exemplo de plano de projeto Kanban
Você também pode organizar tarefas em um projeto ágil usando um quadro Kanban. Um quadro Kanban é uma ferramenta visual que ajuda as equipes a acompanhar o progresso do trabalho em colunas de status simples (geralmente Tarefas a fazer, Em andamento e Concluídas). Este exemplo ilustra como um gerente de projeto pode organizar tarefas em um quadro Kanban para inserir no plano de projeto:
É possível editar os rótulos das colunas para atender às necessidades do seu projeto. “O nível de complicação de um quadro Kanban depende da equipe”, diz Hugh. “As colunas Tarefas a fazer, Em andamento e Concluídas são suficientes? Ou precisamos adicionar colunas Bloqueadas ou Em teste?”
Exemplo de plano de projeto de programação extrema (XP)
Algumas equipes ágeis optam por usar programação extrema (XP), outra metodologia ágil. Um plano de projeto XP inclui ciclos curtos e iterativos com histórias de usuários detalhadas e ciclos de feedback constantes, mas é mais rígido do que outros métodos ágeis, com comunicação constante entre desenvolvedores e cliente.
Aqui está um exemplo de processo XP para uma única história de usuário:
História do usuário: como usuário, quero ver uma mensagem de confirmação quando salvar minhas alterações de perfil para que eu saiba que minhas atualizações foram bem-sucedidas.
- Reunião de planejamento: a iteração começa com uma reunião de planejamento em que a equipe discute e seleciona histórias de usuários.
- Divisão e atribuição de tarefas: a equipe estima o esforço para essa história de usuário e a divide em tarefas:
- Tarefa 1: projetar a IU da mensagem de confirmação.
- Tarefa 2: implementar a lógica de back-end para confirmar que as alterações de perfil foram salvas.
- Tarefa 3: integrar a mensagem de confirmação com a função Salvar.
- Tarefa 4: escrever testes automatizados para alterações de front-end e back-end.
- Programação em pares e integração contínua: os desenvolvedores trabalham em pares, com uma codificação e outra revisão em tempo real. Cada par frequentemente integra o código na ramificação principal e executa testes automatizados para detectar problemas antecipadamente.
- Desenvolvimento orientado a testes (TDD): os desenvolvedores escrevem testes de unidade antes de implementar o código para garantir que o recurso se comporte conforme o esperado desde o início. Eles executam testes automatizados para verificar se a mensagem de confirmação é exibida corretamente quando as alterações de perfil são salvas. Por fim, eles realizam testes de aceitação de usuários (UAT) para garantir que o recurso atenda às necessidades e expectativas do usuário.
- Reuniões diárias: a equipe se reúne diariamente em uma breve reunião em pé para discutir o progresso, os obstáculos e no que trabalhará a seguir.
- Feedback do cliente: a equipe demonstra o recurso ao cliente ou ao proprietário do produto e coleta feedback para determinar se a mensagem de confirmação atende às expectativas do cliente.
Exemplo de plano de projeto de estrutura de projeto adaptável (APF)

Como a metodologia ágil, a estrutura de projeto adaptável (APF) é mais flexível do que um plano de projeto tradicional, permitindo ajustes à medida que um projeto evolui. Ao contrário da metodologia ágil, a APF não adapta apenas os resultados. Em vez disso, ela adapta todo o processo, incluindo a metodologia, para melhor atender às necessidades em evolução do projeto.
Uma equipe que utiliza APF pode criar uma estrutura analítica do trabalho (EAT), como no exemplo abaixo, para dividir os resultados do projeto em tarefas menores e gerenciáveis no plano do projeto:

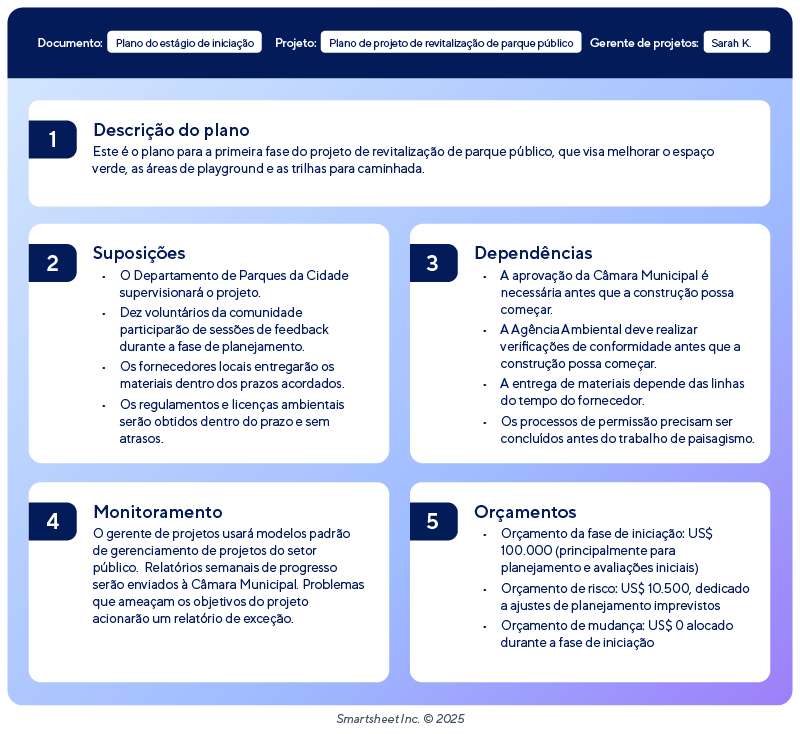

Exemplo de plano de projeto PRINCE2
Um plano de projeto PRINCE2 descreve como e quando os objetivos do projeto serão alcançados, incluindo produtos, atividades e recursos. Nesse plano de projeto do estágio de iniciação, a equipe mapeia as premissas do projeto e as dependências das tarefas e aloca um orçamento para esta fase. Os recursos de reserva são uma parte importante do PRINCE2.
“O PRINCE2 tem tudo a ver com estrutura”, explica Sahana. “O planejamento no PRINCE2 requer a divisão do projeto em etapas com objetivos, recursos e linhas do tempo definidas. Cada estágio é planejado em detalhes e as equipes analisam o progresso antes de passar para o próximo estágio. Essa estrutura garante controle e responsabilidade em todos os níveis, o que é especialmente útil para projetos grandes e complexos, em que a governança e a comunicação com as partes interessadas são fundamentais.”
Exemplo de plano de projeto Six Sigma
Os planos de projeto Six Sigma se destacam porque usam uma abordagem estruturada e orientada por dados para melhorar os processos. Eles se concentram na redução de erros e variações por meio do método DMAIC (definir, medir, analisar, melhorar, controlar). O exemplo de melhoria do processo de aquisição de clientes abaixo mostra um roteiro claro para aprimorar a qualidade e a eficiência do processo.

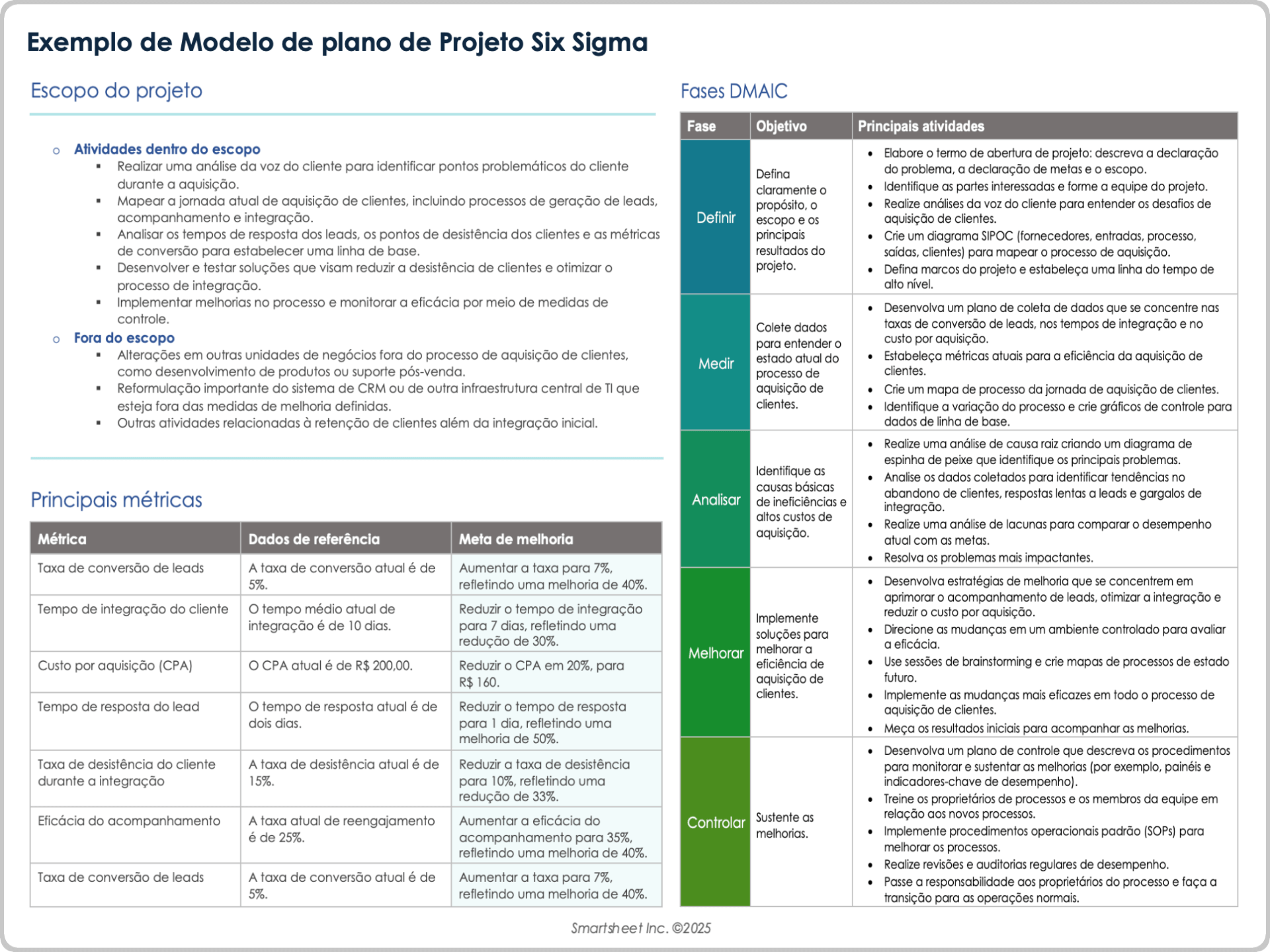

Melhoria do processo de aquisição de clientes da Get Rich Financial Services
- Descrição do projeto: a meta do projeto Six Sigma é melhorar o processo de aquisição de clientes para a Get Rich Financial Services, reduzindo ineficiências, otimizando a geração de leads e aumentando as taxas de conversão. Atualmente, o processo é dificultado por altas taxas de abandono dos clientes e longos tempos de integração, o que leva a uma taxa de aquisição de clientes menor do que a esperada. Este projeto aplicará a metodologia DMAIC para identificar as causas raiz dessas ineficiências, implementar melhorias direcionadas e garantir um processo de aquisição simplificado e eficiente. Ao refinar os esforços de marketing, reduzir os tempos de resposta dos leads e melhorar a experiência de integração do cliente, o projeto visa aumentar o número de leads qualificados e melhorar a satisfação geral do cliente, contribuindo para um maior crescimento da receita da Get Rich Financial Services.
As principais métricas a serem melhoradas incluem taxas de conversão de leads, tempo de integração do cliente e custo por aquisição, com uma melhoria esperada de 20 a 30% nessas áreas-chave.
- Declaração do problema: a Get Rich Financial Services está tendo taxas de aquisição de clientes abaixo do esperado devido a ineficiências nos processos de geração de leads e integração. Os desafios atuais incluem alto abandono de clientes durante a fase de integração, tempos de resposta lentos para leads e estratégias de acompanhamento inconsistentes, que resultam em um alto custo por aquisição e oportunidades de receita perdidas. Esses problemas estão afetando a capacidade da empresa de aumentar sua base de clientes e atingir as metas de vendas. Este projeto Six Sigma visa identificar as causas básicas dessas ineficiências e implementar melhorias no processo para aumentar as taxas de conversão de leads e reduzir os custos de aquisição.
- Declaração de meta: o objetivo deste projeto Six Sigma é simplificar e otimizar o processo de aquisição de clientes na Get Rich Financial Services, aumentando as taxas de conversão de leads, reduzindo o abandono de clientes durante a integração e reduzindo o custo por aquisição em 20% em seis meses. O projeto alcançará essas melhorias identificando e abordando as principais ineficiências nos tempos de resposta dos leads, as estratégias de acompanhamento e os processos de integração, aumentando a satisfação geral do cliente e contribuindo para o crescimento da receita.
- Funções e responsabilidades da equipe
| Função | Responsabilidade | Nome e cargo |
|---|---|---|
| Patrocinador do projeto | Oferecer orientação geral, fornecer recursos e garantir que o projeto esteja alinhado com as metas de negócios. Atuar como o principal tomador de decisões e aprovar marcos importantes. | Jason Desjardins, diretor de marketing |
| Defensor do projeto | Apoiar o projeto em alto nível, ajudar a remover obstáculos e garantir que o projeto receba atenção em todos os departamentos. | Hazel Christensen, chefe de aquisição de clientes |
| Gerente de projetos/Black Belt | Liderar a equipe do projeto, gerenciar as operações diárias, garantir a adesão à metodologia Six Sigma DMAIC, acompanhar o progresso e garantir que os resultados do projeto sejam atendidos. | Sasha Petrov, especialista sênior em melhoria de processos |
| Green Belts | Auxiliar o Black Belt na execução de tarefas dentro das fases do DMAIC, realizar coleta de dados, análises e implementar melhorias. | Lori Garcia, analista de melhoria de processos Romy Bailey, analista de marketing |
| Yellow Belts | Auxiliar na execução do projeto, coletando dados, ajudando no mapeamento de processos e apoiando os Green Belts e Black Belts em várias tarefas. | Brian Gorman, analista júnior de melhoria de processos Steven Addison, assistente de marketing |
Fases DMAIC:
Fase Objetivo Principais atividades Definir Defina claramente o propósito, o escopo e os principais resultados do projeto. - Elabore o termo de abertura de projeto: descreva a declaração do problema, a declaração de metas e o escopo.
- Identifique as partes interessadas e forme a equipe do projeto.
- Realize análises da voz do cliente (VOC) para entender os desafios de aquisição de clientes.
- Crie um diagrama SIPOC (fornecedores, entradas, processo, saídas, clientes) para mapear o processo de aquisição.
- Defina marcos do projeto e estabeleça uma linha do tempo de alto nível.
Medir Colete dados para entender o estado atual do processo de aquisição de clientes. - Desenvolva um plano de coleta de dados que se concentre nas taxas de conversão de leads, nos tempos de integração e no custo por aquisição.
- Estabeleça métricas atuais para a eficiência da aquisição de clientes.
- Crie um mapa de processo da jornada de aquisição de clientes.
- Identifique a variação do processo e crie gráficos de controle para dados de linha de base.
Analisar Identifique as causas básicas de ineficiências e altos custos de aquisição. - Realize uma análise de causa raiz criando um diagrama de espinha de peixe que identifique os principais problemas.
- Analise os dados coletados em busca de tendências no abandono de clientes, resposta lenta a leads e gargalos de integração.
- Realize uma análise de lacunas para comparar o desempenho atual com as metas.
- Resolva os problemas mais impactantes.
Melhorar Implemente soluções para melhorar a eficiência de aquisição de clientes. - Desenvolva estratégias de melhoria que se concentrem em aprimorar o acompanhamento de leads, otimizar a integração e reduzir o custo por aquisição.
- Direcione as mudanças em um ambiente controlado para avaliar a eficácia.
- Use sessões de brainstorming e crie mapas de processos de estado futuro.
- Implemente as mudanças mais eficazes em todo o processo de aquisição de clientes.
- Meça os resultados iniciais para acompanhar as melhorias.
Controlar Sustente as melhorias. - Desenvolva um plano de controle que descreva os procedimentos para monitorar e sustentar as melhorias (por exemplo, painéis e indicadores-chave de desempenho).
- Treine os proprietários de processos e os membros da equipe em relação aos novos processos.
- Implemente procedimentos operacionais padrão (SOPs) para o processo aprimorado.
- Realize revisões e auditorias regulares de desempenho.
- Passe a responsabilidade aos proprietários do processo e faça a transição para as operações normais.
- Impacto financeiro: o projeto de melhoria do processo de aquisição da Get Rich Financial Services visa reduzir significativamente o custo por aquisição e aumentar as taxas gerais de conversão de clientes, levando a benefícios financeiros mensuráveis. Os impactos financeiros esperados são os seguintes:
- Redução de custos: o custo atual por aquisição (CPA) é de aproximadamente R$ 200. Ao simplificar o processo de aquisição de clientes e eliminar ineficiências, o projeto visa reduzir o CPA em 20%, reduzindo-o para R$ 160. Com uma meta anual de aquisição de 5.000 novos clientes, essa redução economizaria aproximadamente R$ 200.000 por ano ([R$ 200–R$ 160] x 5.000).
- Aumento da taxa de conversão: a taxa de conversão atual de lead para cliente é de 5%. Ao melhorar os processos de acompanhamento de leads e otimizar a integração, o projeto pretende aumentar a taxa de conversão para 7%. Espera-se que essa melhoria traga mais 2.000 clientes por ano, traduzindo-se em um aumento da receita anual de aproximadamente R$ 1 milhão, assumindo um valor médio vitalício do cliente de R$ 500.
- Retorno sobre o investimento (ROI): o custo projetado do projeto Six Sigma, incluindo pessoal, análise de dados e mudanças de processo, é estimado em R$ 100.000. A economia combinada da redução do CPA e a receita do aumento da conversão são estimadas em R$ 1,2 milhão por ano, gerando um ROI no primeiro ano de 1.100%.
- Impacto a longo prazo: a manutenção dessas melhorias ao longo de um período de cinco anos deverá resultar em economia total e receita adicional de aproximadamente R$ 6 milhões.
Modelo de plano de projeto Six Sigma para download
Baixe um plano de projeto Six Sigma em branco para
Microsoft Word
| Google Docs
Baixe um plano de projeto Six Sigma com exemplos para
Microsoft Word
| Google Docs
O modelo de plano de projeto Six Sigma é perfeito para equipes que precisam identificar ineficiências, otimizar operações e garantir a tomada de decisões baseada em dados para melhorias mensuráveis. Você pode baixar o modelo, que apresenta seções para escopo, metas, métricas e funções do projeto, pré-preenchido com o exemplo acima ou como uma versão em branco para personalizar com suas próprias iniciativas.
Para obter ajuda para planejar seu próximo projeto de marketing, consulte esta coleção de modelos de plano de projeto de marketing em todos os formatos.
Exemplo de plano de projeto enxuto
Os planos de projeto enxutos se concentram em fornecer máximo valor ao cliente, em vez de aderir estritamente a escopo, linhas do tempo e fases detalhadas predefinidos, como nos planos de projeto tradicionais. Em vez de mapear marcos de resultados fixos, os gerentes de projeto e as equipes enxutas projetam processos de melhoria contínua com ferramentas como mapas de fluxo de valor (VSM).
“O planejamento enxuto se concentra na eficiência, na eliminação de desperdícios e na maximização de valor”, diz Sahana. “Um elemento-chave exclusivo da metodologia enxuta é o mapa do fluxo de valor, que monitora o fluxo de tarefas para garantir que cada etapa agregue valor ao produto final. Ao contrário de outras metodologias, a enxuta enfatiza a melhoria contínua e a iteração rápida, tornando-a ideal para projetos de otimização de processos.”

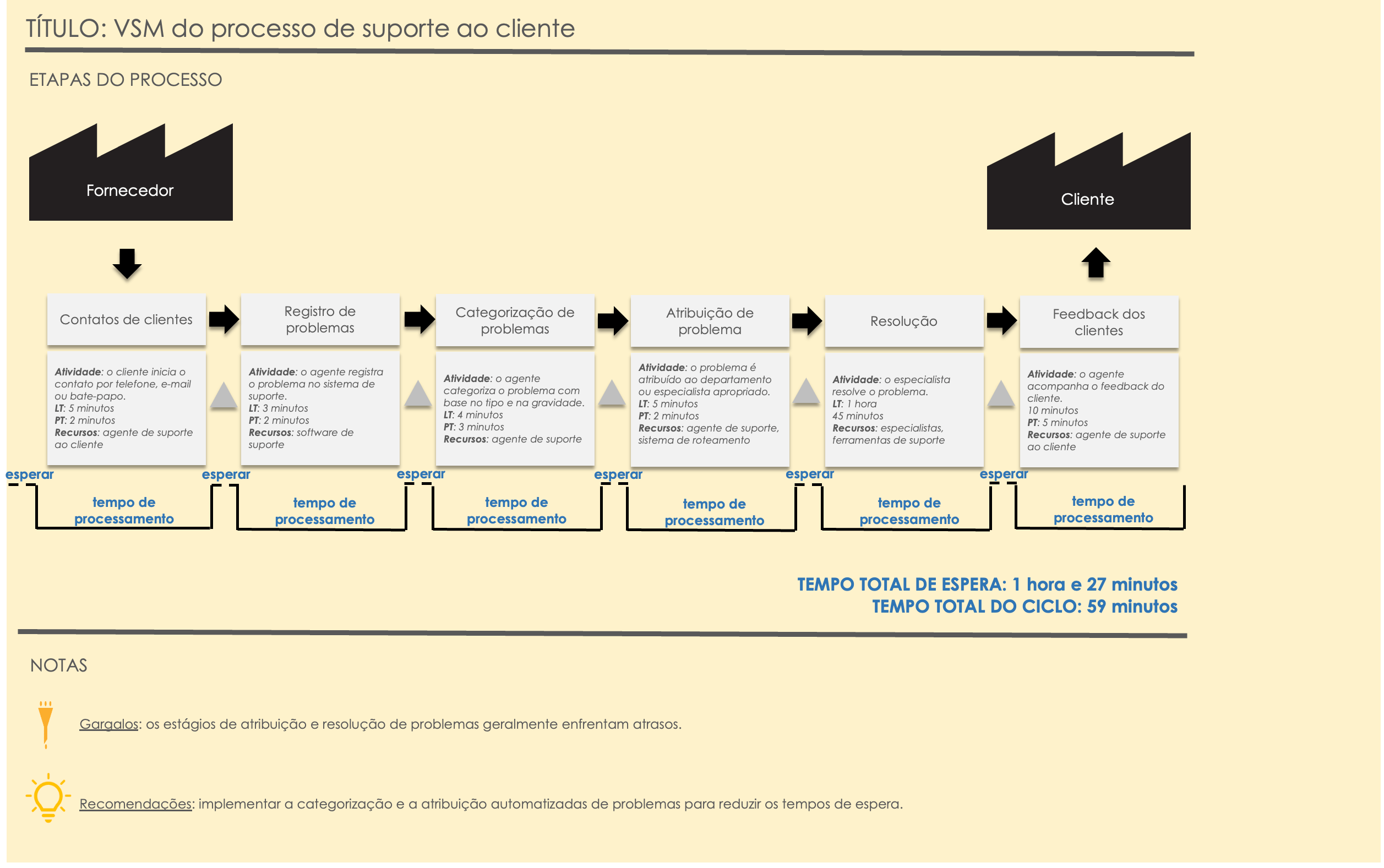

Aqui está um exemplo de VSM para incluir em um plano de projeto enxuto:
Encontre modelos gratuitos para criar um mapa de fluxo de valor como este nesta coleção de modelos de VSM.

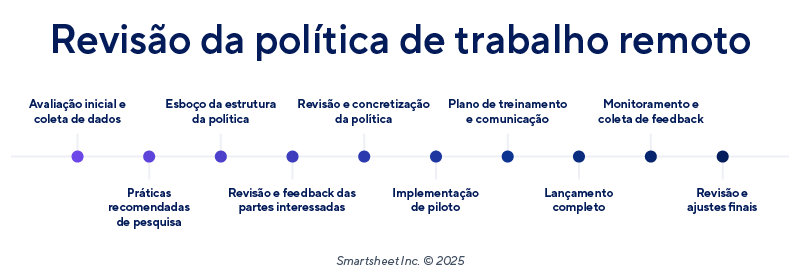

Exemplo de plano de projeto com marcos
Um gráfico de marcos em um plano de projeto apresenta clara e visualmente as principais fases do projeto para que as partes interessadas possam acompanhar facilmente o progresso. Neste exemplo de revisão de política de trabalho remoto, a equipe de RH pode traçar marcos, como pesquisar as melhores práticas e revisar a política ao longo de uma linha do tempo simples, para garantir transparência e alinhamento.
Para obter mais recursos para planejar seu próximo projeto de recursos humanos, consulte esta coleção de modelos de planejamento do projeto de RH, incluindo um modelo de plano de formação de equipe e um modelo de planejamento estratégico.

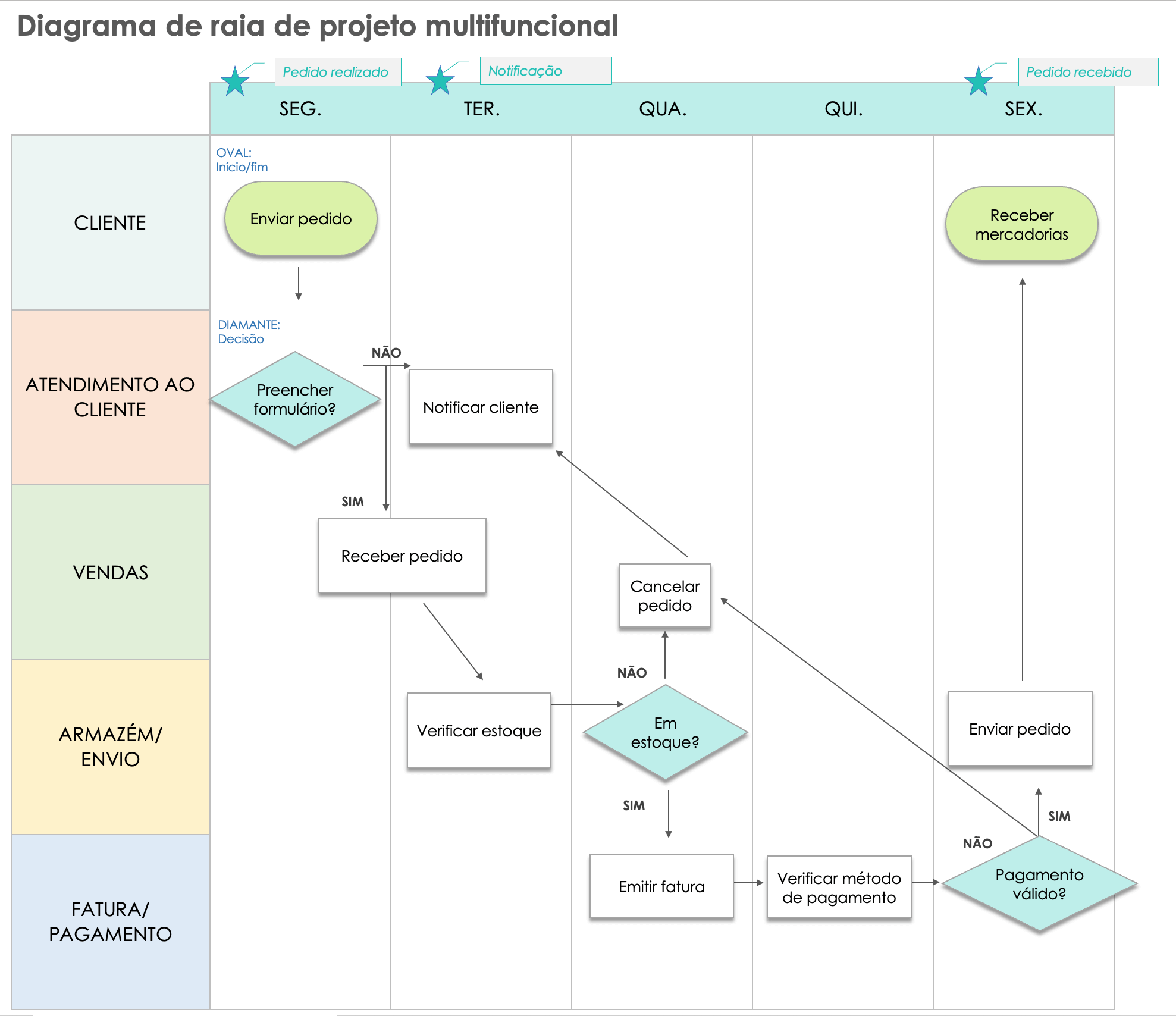

Exemplo de plano de projeto multifuncional
O exemplo mostra um fluxograma de processo multifuncional que você pode incorporar em um plano de projeto para ajudar a esclarecer funções e responsabilidades. Esse tipo de diagrama de raia ajuda a evitar confusão, especialmente quando equipes que geralmente não trabalham juntas são atribuídas ao mesmo projeto.
Observe como cada raia representa o departamento responsável por tarefas específicas, mostrando como o processo flui entre elas.

Exemplo de plano de projeto com mapa mental
Um mapa mental é uma ferramenta visual de brainstorming que pode ajudar a conceber um plano de projeto. Normalmente, ele começa com o objetivo ou a meta principal do projeto no centro do diagrama e, em seguida, se ramifica em categorias relacionadas, como tarefas, recursos, linhas do tempo, riscos e partes interessadas.
Elementos comuns do plano de projeto
Os elementos comuns de um plano de projeto normalmente incluem o resumo executivo, escopo do projeto, objetivos e metas, linha do tempo e marcos, funções e responsabilidades, base de custos, plano de controle de custos, plano de gerenciamento de riscos, plano de comunicação, avaliação do projeto e métricas de sucesso selecionadas.
Dependendo do tipo de projeto ou da metodologia de gerenciamento de projetos em uso, você pode precisar de seções adicionais. Como alternativa, é possível adaptar esses elementos para se adequar à sua abordagem específica.
Aqui estão os elementos comuns encontrados em todos os planos de projeto abrangentes:
- Resumo executivo: forneça uma breve visão geral do projeto, propósito e objetivos-chave para dar às partes interessadas uma compreensão clara das metas do projeto.
- Escopo do projeto: defina os limites do projeto, como o que está e o que não está incluído. Isso ajuda a garantir o alinhamento com os resultados e as principais atividades.
- Objetivos e metas: liste os principais resultados que o projeto visa alcançar para que você possa concentrar esforços no sucesso mensurável.
- Linha do tempo e marcos: defina as fases do projeto e os prazos significativos. Isso permite que as equipes acompanhem o progresso e cumpram o cronograma.
- Funções e responsabilidades: defina claramente as funções e tarefas específicas atribuídas a cada membro da equipe ou parte interessada. Observe o principal ponto de contato de cada equipe.
- Base de custos: estabeleça o orçamento do projeto aprovado para servir como ponto de referência para monitorar e controlar as despesas reais.
- Plano de controle de custos: descreva como o orçamento do projeto será gerenciado e controlado para evitar exceder os custos e garantir a responsabilidade financeira.
- Plano de gerenciamento de riscos: identifique riscos potenciais e descreva estratégias de mitigação para evitar interrupções.
- Plano de comunicação: descreva como as informações serão compartilhadas entre as partes interessadas, incluindo a frequência de atualizações, métodos de comunicação e principais pontos de contato.
- Métricas de avaliação e sucesso do projeto: detalhe como o sucesso do projeto será medido e forneça critérios claros para avaliar os resultados e o desempenho.
Elementos comuns encontrados em cada tipo de plano de projeto
A estrutura de um plano de projeto varia de acordo com a metodologia que você está usando, o escopo do projeto, o tamanho da equipe e outros fatores. Por exemplo, um plano de projeto em cascata é tipicamente linear, com linha do tempo e escopo fixos. Em contraste, os projetos ágeis se concentram no desenvolvimento iterativo, com linhas do tempo flexíveis e escopo em evolução.
Outros fatores, como complexidade do projeto, recursos disponíveis e requisitos específicos do setor, também influenciarão a forma como um plano é estruturado. Por exemplo, o plano pode incluir gerenciamento de risco detalhado em setores altamente regulamentados ou protocolos de comunicação mais fluidos em projetos criativos.
Aqui está um gráfico abrangente que estabelece as diferenças entre os planos em metodologias comuns de gerenciamento de projeto:
Baixe o gráfico de comparação do plano de projeto por metodologia para Adobe PDF
Baixe e imprima o gráfico de comparação para uma referência rápida ao selecionar o formato e as seções corretas para seu plano de projeto. O gráfico destaca os principais aspectos, como estilo de planejamento, nível de detalhe e rigidez exigidos na declaração de escopo, flexibilidade da linha do tempo e os tipos de projetos mais adequados para cada metodologia.
Planeje e execute seu projeto com o Smartsheet para gerenciamento de projetos
Do gerenciamento de tarefas simples e planejamento de projetos à gestão de portfólio e recursos complexos, o Smartsheet ajuda a melhorar a colaboração e acelerar a velocidade do trabalho — aumentando sua produtividade. Com a plataforma Smartsheet fica fácil planejar, coletar informações, gerenciar e criar relatórios sobre o trabalho de qualquer lugar, ajudando sua equipe a ser mais eficiente e mostrar resultados. Crie relatórios sobre as principais métricas e obtenha visibilidade do trabalho em tempo real, à medida que ele acontece, através de relatórios, painéis e fluxos de trabalho automatizados criados para manter sua equipe conectada e informada. Quando as equipes têm clareza sobre o trabalho que está sendo realizado, elas podem ser muito mais produtivas durante o mesmo período. Experimente o Smartsheet gratuitamente hoje mesmo.
